厄瓜多爾TP水電站一級壓力隧洞下游段提前順利貫通

文章來源:局厄瓜多爾項目部
閱讀:6383次
發布日期:2014-10-14
分享網站:

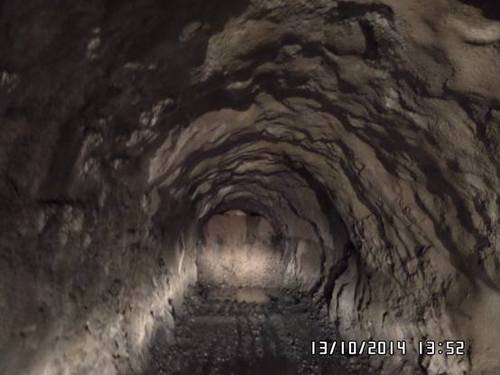

由局第二工程處施工承建的厄瓜多爾TP水電站項目一級壓力隧洞下游段于厄瓜多爾當地時間2014年10月13日上午7:30順利貫通,提前38天完成施工計劃。

TP水電站一級壓力隧洞總長5925.45m,我局施工的下游段全長1858.65米(4+066.8~5+925.45),由于該段隧洞地質條件復雜圍巖較為破碎,業主及監理根據實際地質情況對施工計劃進行了切合實際的調整。2012年9月15日進入一級壓力隧洞主洞施工后,在項目部領導周密部署、精心組織、合理安排下,經過全體員工728天不分晝夜的工作,于2014年9月13日上午7:30順利貫通,比業主及監理審批的施工計劃提前了38天,并創造Ⅵ類圍巖單月進尺87米的全TP項目最好進尺記錄(達到Ⅳ圍巖人工開挖同類斷面月進尺國際水平 ),得到業主、監理及中水對外公司的一致好評。此工期的提前完成,為確保我局承建的TP水電站一級電站按時發電奠定了堅實基礎。
