戰高溫斗酷暑江西龍頭山水電站樞紐工程七月份施工順利推進

文章來源:局七處
閱讀:5262次
發布日期:2016-08-03
分享網站:



酷暑的7月,在40多度高溫的炙烤下,龍頭山水電站施工現場的工人們揮汗如雨,仍堅守著各自的崗位,為龍頭山水電站的建設努力地奉獻著。項目部針對高溫天氣積極采取各項防暑降溫、安全保障措施:調整工人作業時段、發放防暑降溫藥品、增加飲水供應點,安裝空調等,加強施工現場安全作業監管,督促各項安全措施落實到位。在保證施工安全和質量的前提下,有效推進電站施工進程。

7月份龍頭山電站廠房施工形象:

(一)全年圍堰上、下游橫向土石圍堰填筑完成,目前正在高噴灌漿;

(二)廠房縱向圍堰及右導墻:第1#段澆筑到21.3m高程(設計頂高程27.5m),第3#段澆筑至24.7m高程,第5#段澆筑至23.2m高程,第6#段澆筑至18.9m高程,第7#段澆筑至23.5m高程,其余段已達到設計高程;

(三)廠房混凝土施工:1#機按要求進行基礎處理,其余機組段受到持續高溫天氣及業主拌和站砼溫控影響;本月1#機澆筑至-7.55m高程;3#機澆筑至-9.5m高程;7#機澆筑至-5.535m高程;

(四)攔沙坎、進水渠、尾水渠也陸續展開施工;

本月共完成土石方開挖填筑 28萬m³,砼23932.5m³。

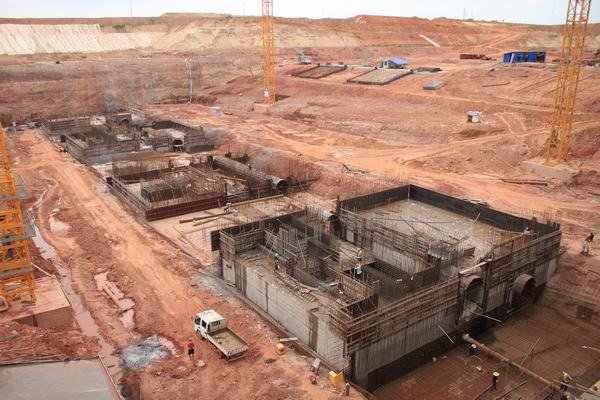

廠房主機段

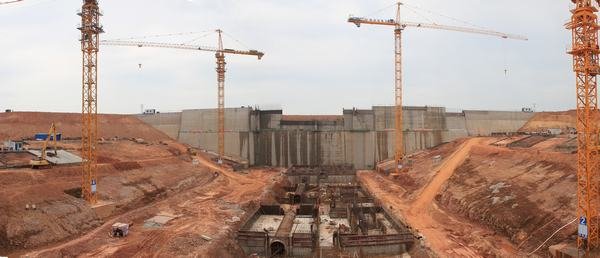

廠房縱向圍堰及右導墻全景圖

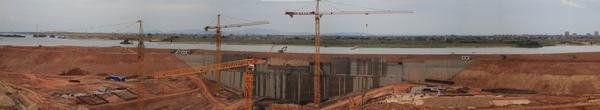

土石圍堰全景圖
